La construcción del puente Tingo María-Castillo Grande, en la provincia de Leoncio Prado, enfrenta un estado crítico de abandono y deterioro tras más de dos años y ocho meses de paralización. Así lo confirmó la Subgerencia de Control del Sector Transportes y Comunicaciones de la Contraloría General de la República, en el informe de visita de control N° 4135-2025-CG/TRACO-SVC, publicado ayer en su página web.
Entre el 22 y el 30 de abril, se evaluó la situación de la obra y el cumplimiento del convenio vigente suscrito entre el Gobierno Regional de Huánuco y el Proyecto Especial de Infraestructura de Transporte Descentralizado, verificando su ajuste a las disposiciones técnicas y contractuales.

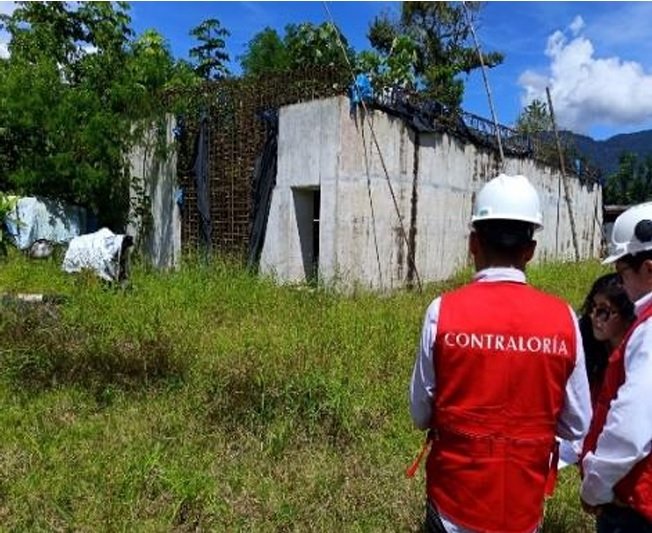

Durante la inspección física realizada el 23 de abril, la comisión de control constató que los elementos estructurales del puente—incluidos pilotes, estribos, anclajes, tuberías de acero y obras de defensa ribereña—se encuentran expuestos a la intemperie y en avanzado proceso de corrosión. Según el Manual de Puentes aprobado por Resolución Directoral N° 19-2018-MTC/14, el acero debe estar protegido contra la corrosión y libre de impurezas. No obstante, el informe señala que las estructuras presentan un evidente deterioro que compromete su resistencia y seguridad.
Además, no se hallaron vestigios del pilón que se habría construido en el cauce del río Huallaga, pese a que las partidas correspondientes a excavaciones y concreto de nivelación fueron valorizadas en 198,193.14 soles. La falta de protección de la obra ante las crecidas del río podría ocasionar daños mayores a las estructuras ya ejecutadas.
El informe también advierte que el Gobierno Regional de Huánuco no ha cumplido con registrar información precisa sobre el proyecto, y que el monitoreo físico y financiero de la obra por parte del Proyecto Especial de Infraestructura de Transporte Descentralizado ha sido deficiente. La falta de seguimiento genera el riesgo de que se continúe asignando recursos estatales a un proyecto que no cumple con su propósito original.
A pesar de que han transcurrido aproximadamente 55 días hábiles desde el último requerimiento de información, el Gobierno Regional de Huánuco no ha brindado respuesta, derivando la solicitud a otras áreas como la Dirección Regional de Transportes y Comunicaciones (DRTC) y la Subgerencia de Liquidaciones, que han respondido sobre otro proyecto ajeno al caso, retrasando así cualquier acción correctiva.
Con una inversión de 26’457,663.32 soles en riesgo, la obra del puente Tingo María-Castillo Grande se encuentra en un estado de abandono, sin acciones de conservación ni protección por parte de las entidades responsables, lo que pone en peligro la infraestructura y el destino de los recursos públicos.
